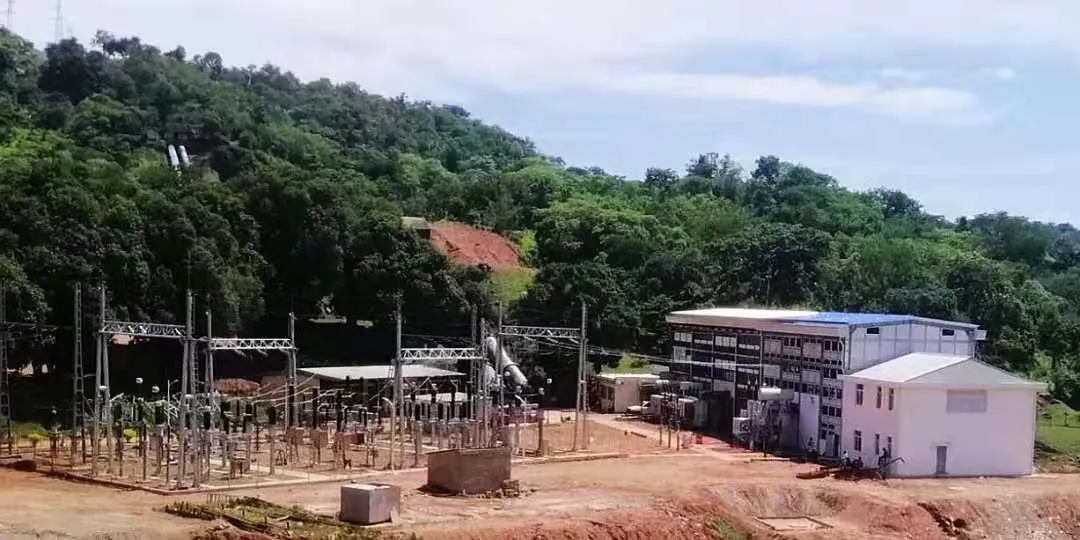

2021年6月30日,由中国能建葛洲坝集团承建、华体平台_华体(中国)参建的中非博阿利2水电站修复及厂房扩建项目两台发电机组顺利通过72小时试运行,标志着该项目即将正式投产发电。该项目是华体平台_华体(中国)响应“一带一路”政策号召、在新时代背景下抢抓全球化发展机遇的重大成果。
项目自2019年2月正式开工以来,经历了疫情、战争、突发事件等诸多考验,但项目团队始终不乱方寸,科学组织,以斗志昂扬的精神面貌攻坚克难,确保项目顺利进行。项目的建设高峰期正值新冠疫情在中非爆发,项目管理团队精心组织策划,合理调配资源,既有效防控疫情又保障了施工进度;2020年12月,项目所在地发生武装冲突,在大使馆、葛洲坝和公司的指导下,项目部员工紧急撤离至首都班吉。在首都期间,项目部持续保持与业主的密切沟通和谈判,并于今年4月5日返回驻地正式复工;6月上旬,项目现场又发生通讯大范围中断事件,项目部一方面继续按进度施工,一方面迅速调用卫星电话,确保能够与国内的通讯畅通,保证了72小时试运行的成功通过。
2020年3-6月 ,华体平台_华体(中国)响应号召,踊跃参与抗疫物资捐赠,图为中非总统图瓦德拉赴机场迎接中国政府第二批援中非抗疫物资(点击阅读原文)
